Bakgrund
I Vänersborg med omnejd finns en del områden med äldre kablar som behöver bytas ut. Blåsut är ett sådant område. Kablarna är dessutom inte dimensionerade för dagens behov som till exempel solceller eller ladd-stationer för bilar.
Om projektet
Vattenfall Eldistribution byter därför ut kablar i nätet och stationer i området Blåsut, från Dalbobron till Öxnered. Drygt 10 km kabel ska uppgraderas och dimensionen ska utökas.
Projektet kommer att pågå från september 2025 till maj/juni 2026. Visst uppehåll i arbetet kan komma att ske om vintern inte tillåter grävarbete i mark. Efter genomfört grävarbete och återfyllnad kommer asfaltering ske av kommunen via Skanska.

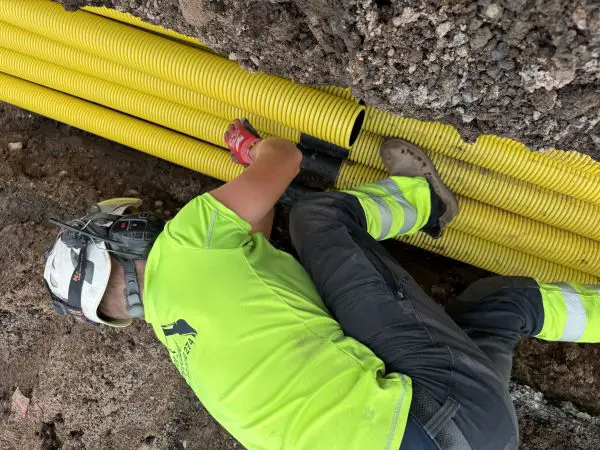

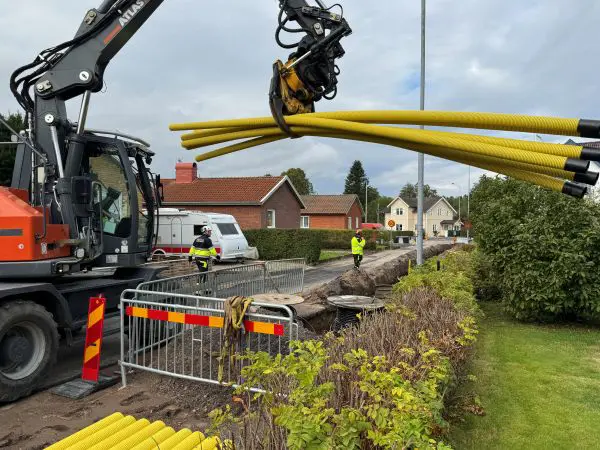

Arbetet utförs av Vattenfall Eldistributions anlitade företag Axeda Elkraftsentreprenad AB.
Projektet har genomfört etapp 1 och 2 i område Blåsut och nedan visas etapp 3.

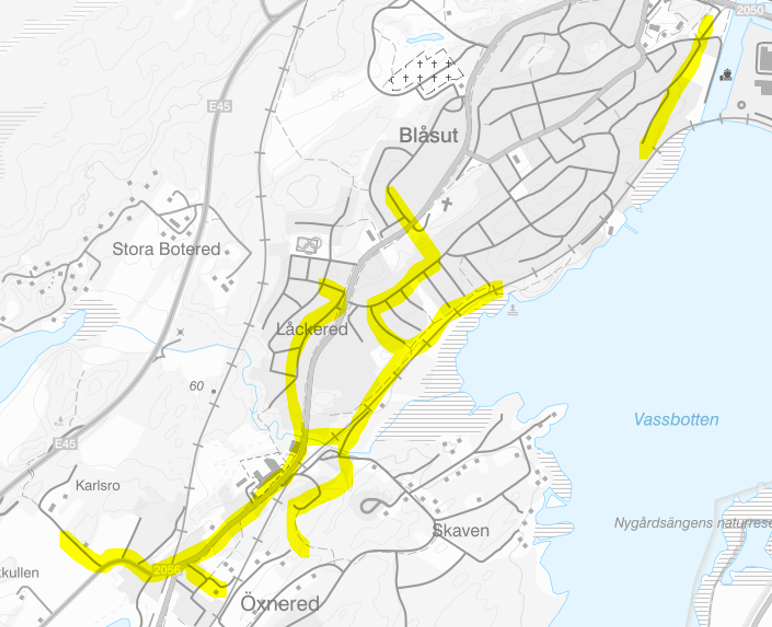

Karta över området i Vänersborg, etapp 3.
Aktuellt
2025-12-11 - uppdaterat
Utfört arbete:
- Schakt klart Kasenallén, Duellvägen och Lindalavägen, asfaltering utförs av Vänersborgs kommuns entreprenör.
- Schakt klart backen Blåsutkyrkan och Lyckevägen till Låckeredsvägen.
- Styrd borrning under Öxneredsvägen/Duellvägen klar.
Pågående arbete:
- Kasenallén, något försenad.
- Schakt Låckeredsvägen till Violvägen.
Kommande arbete:
- Schaktning Öxneredsvägen mellan nätstation Moränvägen och nätstation Moroten, utförs 2026.
- Schaktning mellan nätstation Violvägen till nätstation Moränvägen.
- Schaktning Öxneredsvägen över till nätstation Moroten, nattarbete planerat v 50.
2025-09-27
Utfört arbete: Lindalavägen schakterna klara, Vänersborgs kommun kommer utföra asfaltering i höst.
Pågående arbete: Kasenallén schakterna påbörjade och kommer hålla på till oktober/november. Asfaltering sommaren 2026.
Hinder: Dalbobrons stängning har medfört förändrat arbete kring Öxneredsvägen då Vänersborgs kommun inte vill att Vattenfall hindrar trafikanterna efter den ökade belastningen på vägen.
