Åmål
Utbyte av äldre kablar för ökad leveranssäkerhet och robusthet.
Bakgrund
Många av de kablar som ligger nedgrävda är inte dimensionerade för dagens behov som till exempel solceller och laddstationer för bilar. Problem kan även uppstå i äldre kablar när vatten och fukt tränger in i, och till och med igenom, det isolerande höljet. Fenomenet kallas treeing för att fukten gör att det blir bubblor och sprickbildningar i kabeln som liknar vattenträd till utseendet. Kabelns isolationsgrad försämras av treeing och risken för kortslutningar och strömavbrott ökar därmed.
Om projektet
Vattenfall Eldistribution kommer att byta ut kablar i lokalnätet i gator och mark i Åmål. Arbetet kommer att pågå i etapper där den första startar i centrum under juni, 2025 och pågår till oktober/november. Därefter kommer arbetet att fortsätta och ske i områdena Västermalm och Karlberg-Örnäs. Arbetet utförs av Vattenfall Eldistribution anlitade entreprenör Vattenfall Services. Som helhet kommer arbetet att pågå i flera etapper fram till 2029/2030.
I den mån det är genomförbart kommer Vattenfall Eldistributions grävarbete samköras med kommunens arbete med utbyte av vatten och avloppsledningar (VA) i marken. Dessutom kommer gatubelysningen att bytas ut till ny där samförläggning är gångbart.

Vad händer nu?
2026-05-29 - uppdaterad information

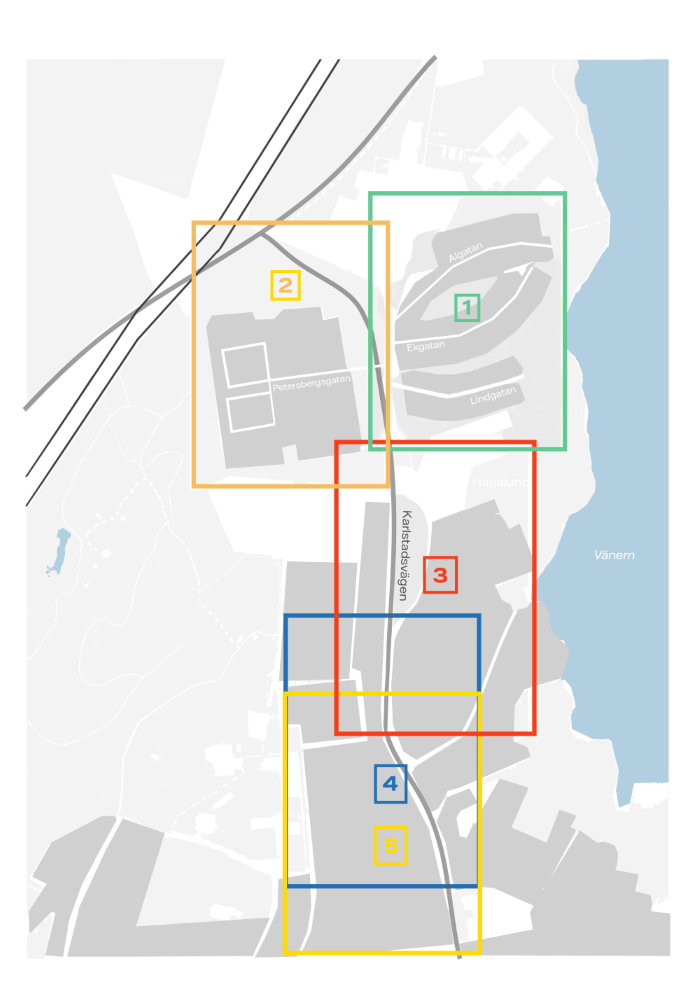

Arbete med område Vänersvik startar juni 2026 och planeras pågå fram till och med juni 2027. Planerade etapper i ordning, område 2 därefter område 1, 3, 4 och slutligen område 5.
2025-04-20 - information

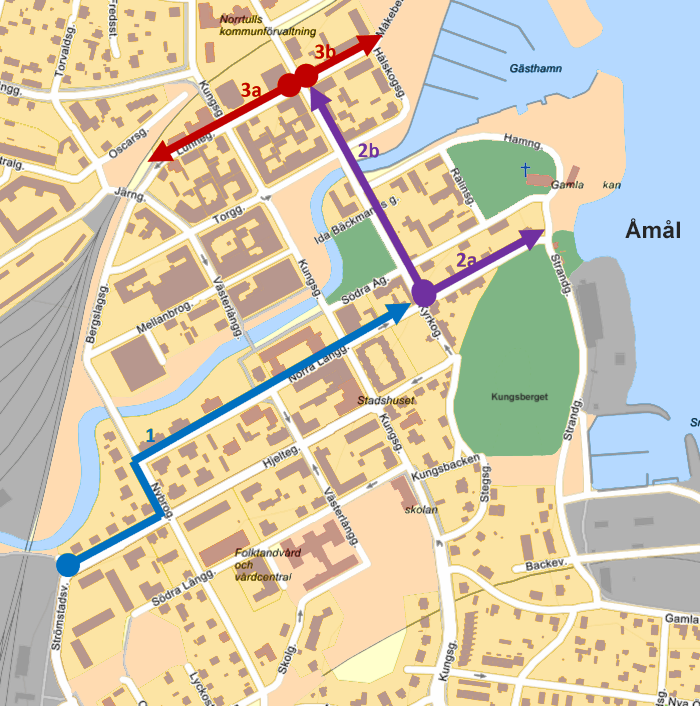

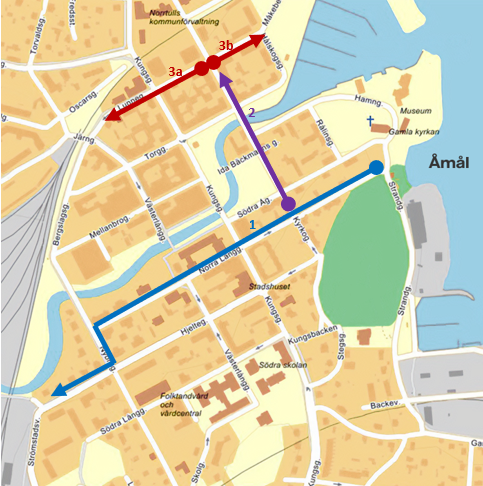

Etapp 1 - start maj/juni 2025
Sträcka 1 genomförs under juni månad. Därefter pausar projektet och tar sommaruppehåll. Sträcka 2, 3a och 3b genomförs under hösten.
