Gävle - Sandviken
Anslutning av datahallar i Gävle och Sandvikens kommun

Bakgrund
Vattenfall Eldistribution har fått i uppdrag av Microsoft att ansluta planerad effektkrävande verksamhet från tre planerade verksamhetsområden: Ersbo, Stackbo och Tuna. Microsoft har, i likhet med basindustrier och samhällskritiska kundkategorier, mycket höga krav på tillgängligheten i elleveransen vilket ger behov av anslutning till ett robust elnät som klarar olika typer av störningar utan att driftsäkerheten påverkas.
Till följd av kundens effektbehov krävs att det uppförs en ny station vid Ersbo och en i Tuna. För att säkerställa leveranssäkerheten planeras även anslutning av en ny station till Svenska Kraftnäts (SvK) station Ängsberg. En utbyggnation av stationen Stackbo planeras också, benämnd Öby. Flera tillståndspliktiga ledningar kommer behöva uppföras mellan ovan nämnda stationer för att säkra effektbehov och leveranssäkerhet till Microsofts verksamhet.
Tillståndsprocessen
När en ny ledning ska byggas måste nätbolaget ansöka om tillstånd (koncession). I ellagen finns bestämmelser som reglerar detta. Det är en komplex och lång process vars syfte är att ta hänsyn till bostäder, infrastruktur, natur, djur- och kulturvärden. Övervakande och beslutande myndighet är Energimarknadsinspektionen. När tillståndet/koncessionen har vunnit laga kraft, börjar det faktiska arbetet med att bygga ledningen.
Läs mer om Tillståndsprocessen | Vattenfall Eldistribution
Var är vi nu?

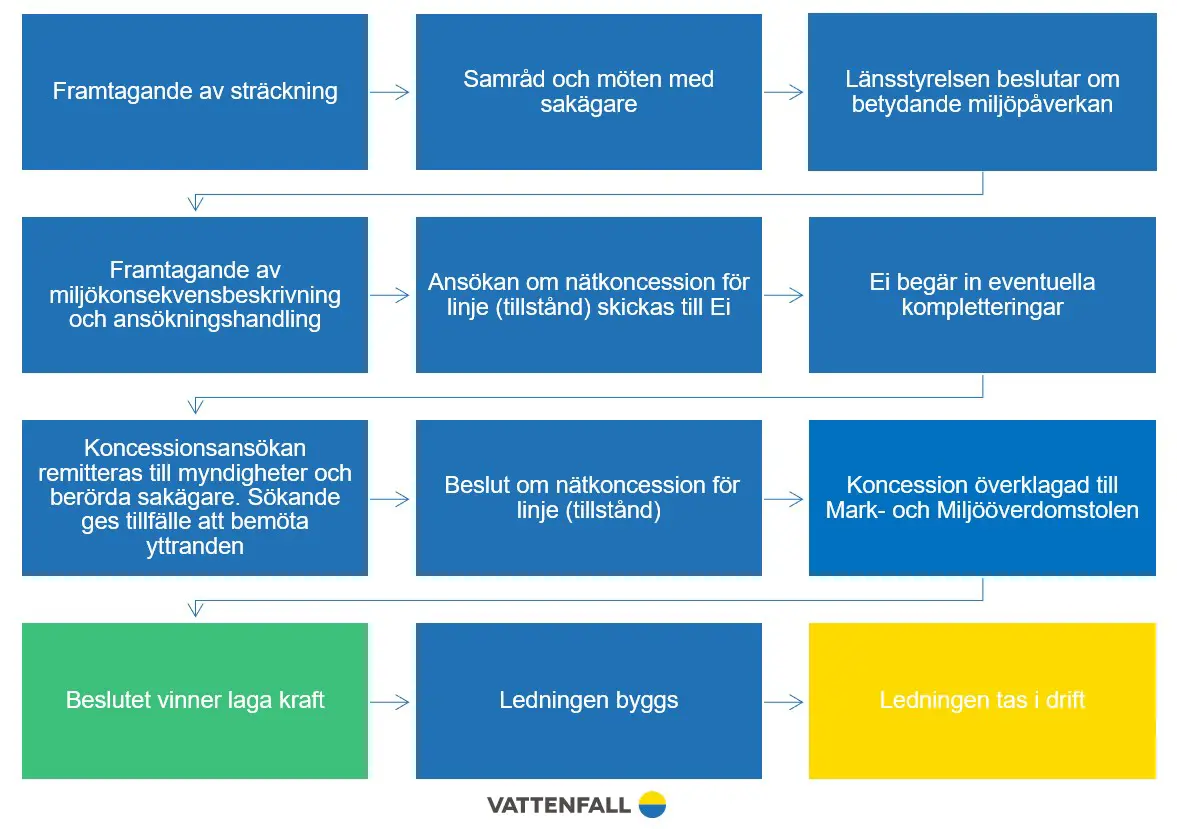

I figuren nedan illustreras hur samrådsprocessen, för aktuellt projekt, ser ut och i vilken del av processen vi befinner oss i dagsläget. Då det i aktuellt projekt finns flera delprojekt skiljer sig tidsläget något åt:
- Grön markering visar tidsläget för delprojekt Tuna-Stackbo/Ängsberg.
- Gul markering redogör för tidsläget för övriga delprojekt.
- Övriga blå markeringar visar den övergripande samrådsprocessens olika steg.

Aktuellt
Uppdatering av pågående aktiviteter
Publicerat 20260908
Driftagning av stationer och ledningar är nu avslutade och återstående arbeten i området är återställning av arbetsytorna längs ledningarna.
I och med att driftagningen är genomförd kommer det vara mindre aktivitet i Stackbo/Ängsberg/Ängsberg Södra/Öby.
Nästa steg är ett nytt jobb med en förstärkning av en befintlig ledning mellan Ersbo och Stackbo och kommande byggnation av Ledningssträckan Tuna-Stackbo/Ängsberg Södra

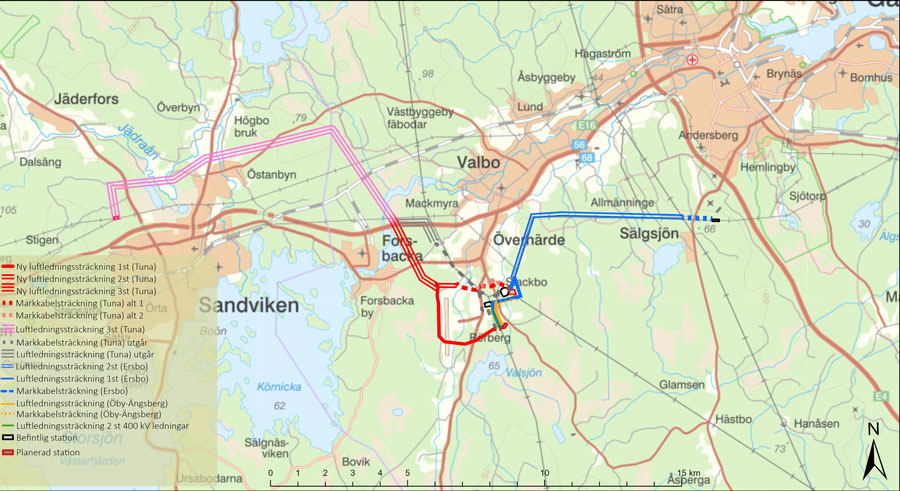

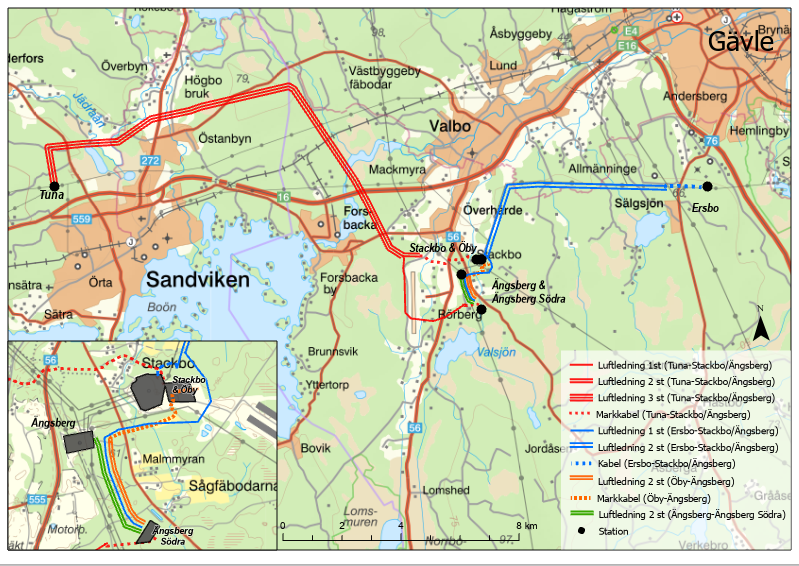

För att förtydliga varje delprojekt är kartan längst upp på sidan markerad med olika färger i de olika delprojekten och förtydligade med namn och sträckor i rutor längst ner på kartbilden.
Station Ängsberg södra
Drifttagning är genomförd och arbetena avslutade.
Station Ängsberg
Drifttagning är genomförd och arbetena avslutade
Station Stackbo och Öby
Drifttagning är genomförd och arbetena avslutade
Ledningssträckan Ersbo-Stackbo, Ersbo- Ängsberg Södra samt Öby- Ängsberg Södra
Drifttagning av de nya ledningarna är genomförd och återställning av arbetsytor pågår.
Nästa steg i detta projektet är reinvestering av en 130 kV-ledning som går mellan Ersbo och Stackbo. Detta är en befintlig ledning som skall raseras och en ny kommer att sättas upp i samma ledningsgata. Detta görs inom befintlig koncession och avtal.
Entreprenören som kommer att arbeta med denna ledningen är Craftor och kommer starta rasering av ledningen i september/oktober. Det arbetet kommer pågå i några månader och därefter kommer arbetet med att sätta nya stolpar och ledning påbörjas. Arbetet förväntas vara klart Q2 2027.
Ledningssträckan Ängsberg – Ängsberg Södra
Drifttagning är genomförd och arbetena avslutade
Ledningssträckan Tuna-Stackbo/Ängsberg Södra
Koncessionen är beviljad och har vunnit laga kraft. Vi inväntar nu besked angående Rörbergs flygplats för att villkoret i koncessionen skall uppfyllas och byggnation kan påbörjas.
Information om brand vid anläggning i Stackbo
Publicerat 20260907
Vi känner till den brand som inträffade den 6 september på Svenska kraftnäts anläggning i Stackbo. Enligt den information vi fått är situationen under kontroll. Räddningstjänsten följer fortsatt utvecklingen och övervakar området med drönare och värmekamera.
Observera att anläggningen är ett skyddsobjekt. Fotografering av området är därför förbjuden enligt lag.
För frågor om branden eller anläggningen, vänligen kontakta Svenska kraftnät.
Se mer info från Svenska Kraftnät här: Med anledning av brand i ställverk | Svenska kraftnät
Aktuellt
Publicerat 20260615
Under vecka 26, med start måndag 22 juni, kommer viss aktivitet att ske från Stackbo station, genom samhället via Stackbovägen ner till Laggarbovägen. Vår entreprenör, Craftor, ska avetablera sig och transportera bort byggbodar m.m.
Vi har förståelse för att det finns sommarlovslediga barn i området och entreprenören är medveten om detta.
