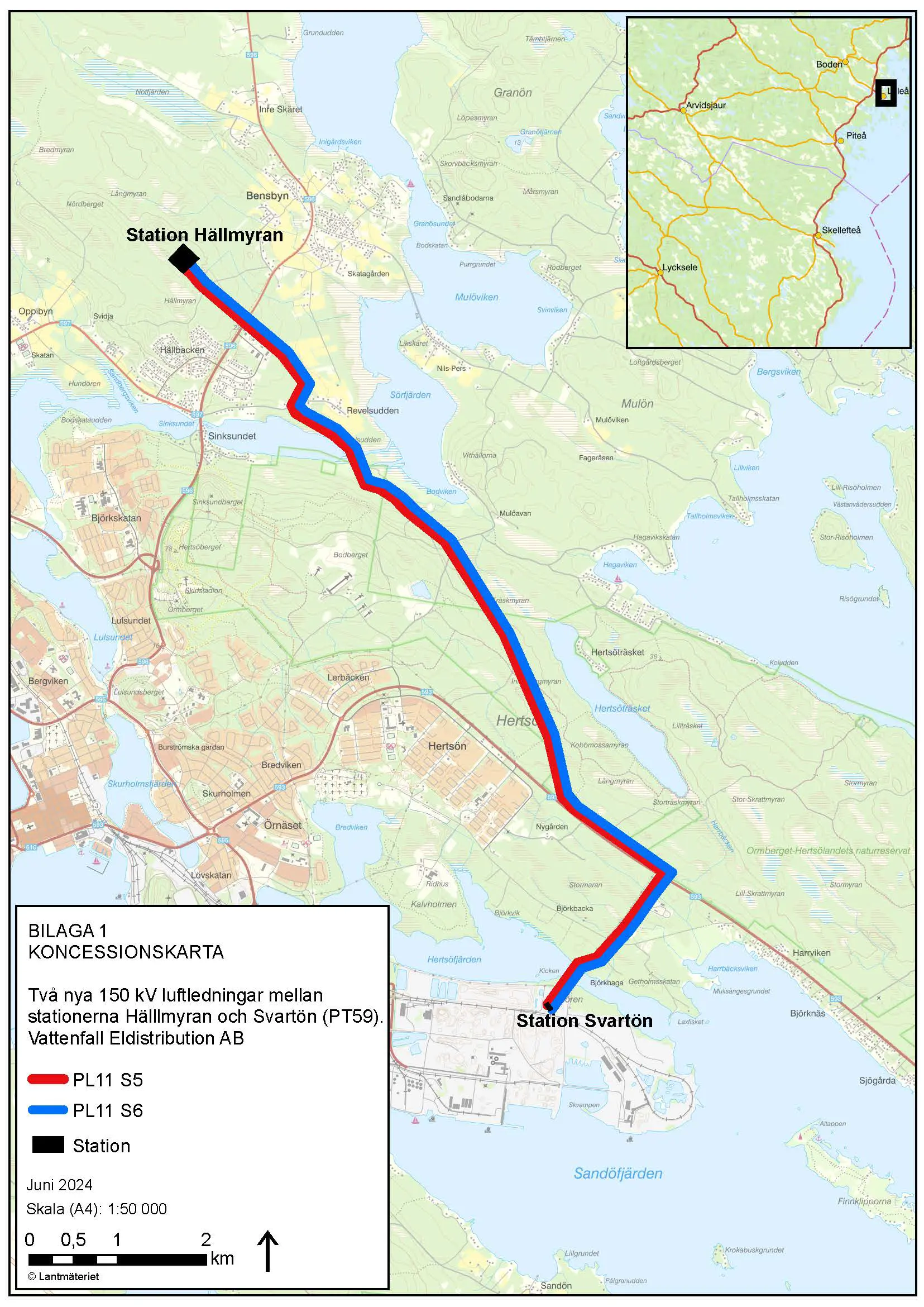

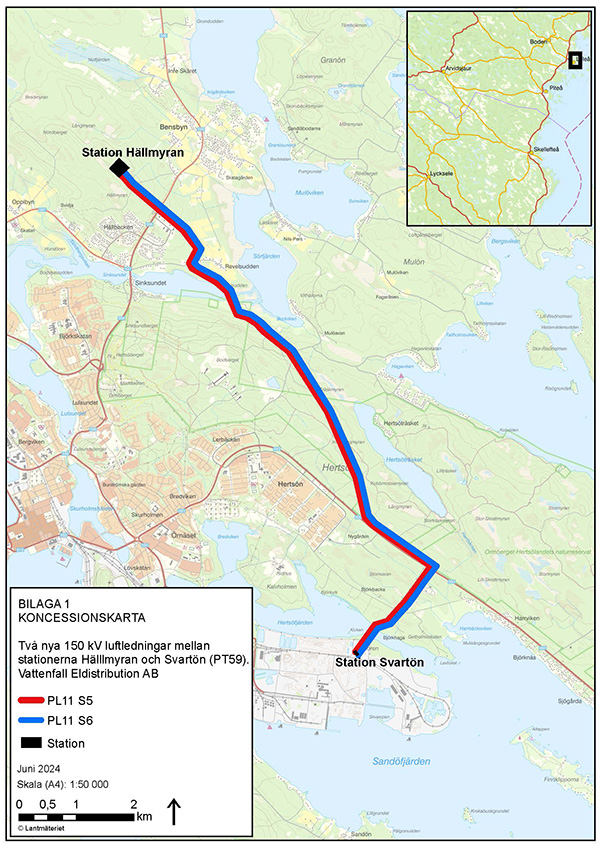

Syftet med de nya ledningarna är att ansluta Luleå industripark på Svartön till elnätet. Där planeras att ställa om den nuvarande stålproduktionen i Luleå, från masugn och koksverk till ett nytt integrerat elektrostålverk. Detta är ett steg i omställningen till en fossilfri stålproduktion.
Vad händer nu?
Koncessionsansökningarna kommer nu att prövas av Energimarknadsinspektionen (Ei). Myndighetens ärendenummer för ansökningen är 2024-103548. Ei kommer inom ramen för tillståndsprövningen att remittera ärendet till berörda myndigheter och sakägare, vilka därmed ges möjlighet att lämna synpunkter på planerade ledningsåtgärder.
Aktuellt i projektet
Detaljprojektering påbörjad vecka 20 (2025)
Vi har nu påbörjat detaljundersökningar på sträckan Hällmyran-Svartön. När vi undersöker ledningsträckningen går vi i den framtida ledningsgatan. Vi dokumenterar sträckan, analyserar stolpplatser, genomför inmätningar m.m.
Under detaljundersökningarna genomför vi också geotekniska markundersökningar med larvgående borrigg. Det innebär att fältgeotekniker tar sig fram i terrängen med en fjärrstyrd borrigg. På varje planerad stolpplats sonderar man marken genom att borra ett eller ett par stycken hål (diameter max ca 10 cm) ett antal meter ned i marken för att nå fast botten. Resultaten analyseras sedan för att få en god uppfattning om markens bärighet, beskaffenhet och sammansättning. Utifrån detta planeras och konstrueras sedan stolparnas fundament. På vissa platser kommer vi att behöva röja sly samt ta ned enstaka träd för att kunna tas oss fram. Vi röjer/avverkar inte mer än nödvändigt och ersätter eventuellt bortfall. Arbetet utförs av Rejlers Sverige AB, på uppdrag av Vattenfall Eldistribution.
I detaljundersökningen ingår också inventering och värdering av träd som står i den framtida ledningsgatan. Arbetet utförs av Vattenfall Service, på uppdrag av Vattenfall Eldistribution.
Transporter utmed sträckan sker med bil. Borrigg transporteras med lastbil och lastas av på lämplig plats för att därifrån rulla in i terrängen.
Har du frågor angående detaljundersökningarna som utförs av Rejlers Sverige AB, kontakta johan.lindstrom@rejlers.se
Arkeologisk inventering påbörjas vecka 21 (2025)
Med anledning av den planerade luftledningen på sträckan Hällmyran-Svartön kommer vi på uppdrag av Länsstyrelsen att genomföra en arkeologisk inventering. Detta arbete sker genom att arkeologer går i och utmed den framtida ledningsgatan för att inventera och studera om det finns fornlämningar eller övriga kulturhistoriska lämningar i området.
Om lämningar påträffas som bedöms intressanta, kan det leda till att man i ett senare skede genomför en lite mer omfattande utredning. En sådan undersökning som består i att ta upp mindre schaktgropar för att studera vad marken innehåller och om det finns fynd från historisk tid.
Arbetet utförs av Picea Kulturarv, på uppdrag av Vattenfall Eldistribution.
Detaljundersökningarna beräknas vara klara hösten/vintern 2025.
