Bakgrund
Den nya 130 kV ledningen ska ersätta den befintliga 70 kV ledningen som kommer att raseras efter att den nya 130 kV ledningen är drifttagen. Stockholmsregionens invånarantal ökar stadigt och den nya ledningen är en förutsättning för att området ska ha tillräcklig kapacitet i elnätet. Vattenfall Eldistribution vill även öka leveranssäkerheten i området.

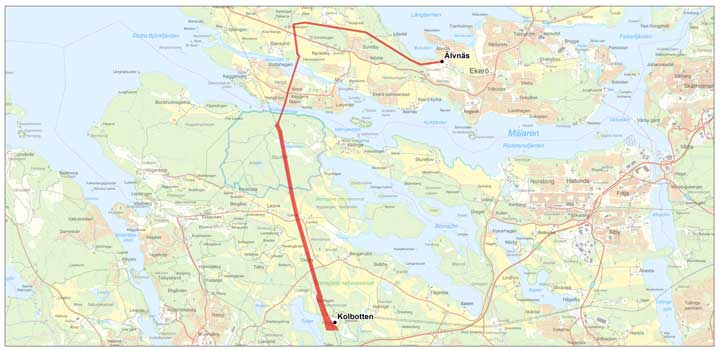

För delsträckan Kolbotten – Bockholmssundet har vi erhållit koncession. För sträckan Bockholmssundet – Älvnäs inlämnades koncessionsansökan i juni 2021 till Energimarknadsinspektionen som handlägger ärendet. Inför ansökan om koncession genomfördes ett samråd med myndigheter, organisationer, berörda fastighetsägare och allmänheten. Under våren 2024 pågår upprättande av markupplåtelseavtal samt detaljprojektering utmed sträckan. Därefter inleds upphandling av entreprenör och ledningen uppförs i två etapper med start våren 2025. Hela ledningssträckningen Kolbotten – Bockholmssundet – Älvnäs planeras stå klar våren 2027.
