Silverdal - Edsberg - Törnskogen
Vattenfall Eldistribution bygger en ny regionnätsledning i etapper. Silverdal - Sjöberg - Edsberg samt Edsberg - Törnskogen i Sollentuna och Danderyd kommun.
Stockholmsregionen växer och invånarantalet ökar. En effekt av tillväxten i regionen, inkluderat Sollentuna och Danderyds kommun, är att belastningen på elnätet ökar. Samtidigt ställer samhället idag allt högre krav på en tillförlitlig elförsörjning.
Delarna Sjöberg – Edsberg och Edsberg – Törnskogen ingår i projekt Stockholms ström, vilket är ett samarbete mellan Svenska kraftnät, Vattenfall och Ellevio som syftar till att förstärka och modernisera Stockholms elnät. Projektet innefattar ett femtiotal delprojekt. För att möta det ökade kapacitetsbehovet pågår förnyelse och förstärkning av elnätet med ombyggnation i olika etapper.
Vattenfall Eldistribution arbetar med en ny kabel för kommande spänningshöjning mellan Silverdal – Sjöberg – Edsberg – Törnskogen. Arbetet sker i olika etapper. Hela sträckan beräknas vara klar våren 2027.
Utförande
Markarbeten och förläggning av elkablar del Silverdal - Sjöberg - Edsberg utförs av kraftentreprenören Craftor på uppdrag av Vattenfall Eldistribution. Arbetet sker stegvis i samverkan med övrig infrastruktur. Arbetet består av schaktning, förläggning av elkablar, borrning under vägar samt återställningsarbeten, och utförs med hjälp av grävmaskiner, lastbilar, borriggar och andra tyngre maskiner.
Framkomlighet
Under byggtiden kommer vägar och gångbanor att stängas av i etapper. Det kommer troligtvis att medföra viss omledning av fordonstrafik samt gång- och cykeltrafik. Närmare information om aktuella trafikanordningsplaner och planerade arbeten kan hittas på Sollentuna kommuns webbplats sollentuna.se under Trafik & resor / Aktuella mark- och vägarbeten
Aktuellt
Publicerat 260409
Etappen längs med Danderydsvägen, i höjd med Sjöberg/Kärrdal, startar igång under mitten av april. Det innebär begränsad framkomlighet då delar av norrgående filen stängs av i omgångar. Arbetet planeras pågå till vintern 2026/2027 och innebär schaktning, spräckning av berg och rörläggning. Befintlig ledning genom Sjöberg/Kärrdal raseras därefter och pågår till och med mars 2027.
Arbetet med sträckan Edsberg - Törnskogen genom Rösjöskogen pågår och planeras vara klart senast mars 2027. På delar utmed sträckan kommer framkomligheten vara begränsad i perioder.

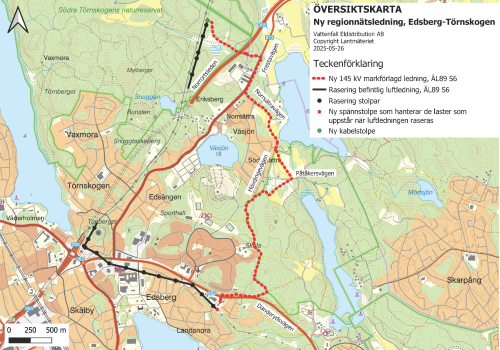

Sträckor och planerade tider:
- Naturreservatet Södra Törnskogen - pågår fram till juni 2026
- Frestadsvägen - pågår och planeras klart maj 2026. Begränsad framkomlighet.
- Norrsätravägen - planeras klart juni 2026.
- Påtåkersvägen till kolonilotterna - planeras klart juni 2026.
- Påtåkersvägen söder ut genom Rösjöskogen till Danderydsvägen - planeras klart augusti 2026.
- Utmed Danderydsvägen - planeras klart december 2026.
- Nedmontering av luftledning under vinterhalvåret 2026/2027.
Publicerat 260204
Projektet Edsberg - Törnskogen startar upp den 9 februari med schaktning i området Törnskogen.
