Bålsta – Björnängen
Vattenfall Eldistribution AB planerar nya 130 kV kraftledningar mellan Bålsta transformatorstation – Björnängen transformatorstation. Projektet berör Håbo och Upplands-Bro kommuner i Uppsala och Stockholms län
Bakgrund
Vattenfall Eldistribution AB har mottagit en förfrågan om anslutning till regionnätet på 130 kV. För att möjliggöra anslutningen planeras en ny 130 kV-station och två nya 130 kV-kraftledningar.
Om projektet
Projektet avser de två 130 kV-ledningarna, som planeras gå mellan Bålsta transformatorstation och Björnängen transformatorstation.
Ledningarnas behov och syfte är att säkerställa elleveransen till den nya transformatorstationen Björnängen, som E.ON Energidistribution planerar i anslutning till Björnbro verksamhetsområde nordväst om Bålsta samhälle.

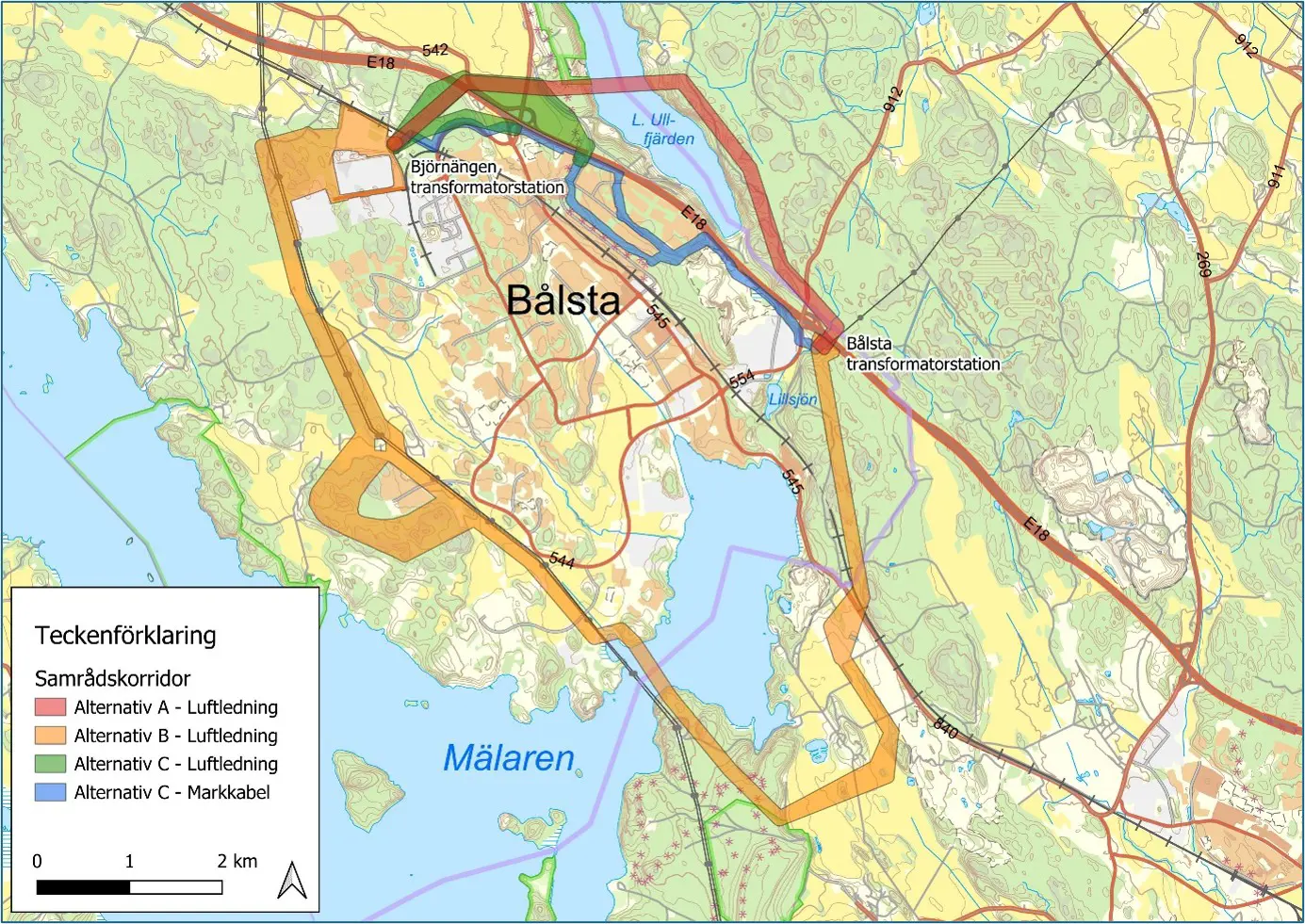

Under hösten 2026 genomför Vattenfall Eldistribution AB undersökningssamråd, med omfattning av ett avgränsningssamråd, avseende de planerade ledningarna. Samrådet omfattar tre utredningsstråk, Alternativ A, B och C. Både markkabel och luftledning utreds.
Inbjudan till samråd
Vattenfall Eldistribution inbjuder härmed till undersökningssamråd, med omfattning av ett avgränsningssamråd, för myndigheter, organisationer, markägare, allmänheten och enskilda som kan antas bli särskilt berörda av verksamheten.
Samrådet sker som ett skriftligt samråd kombinerat med ett samrådsmöte.
Välkommen på öppet hus!
29 september 2026, kl. 17.00–20.00:
Aronsborg konferenshotell, Bålsta.
På uppdrag av Vattenfall Eldistribution handlägger Norconsult tillstånds- och samrådsfrågorna i ärendet.
Skriftliga synpunkter önskas oss tillhanda senast 2026-10-13 till:
E-post: yttrande_Balsta@norconsult.com
Var är vi?

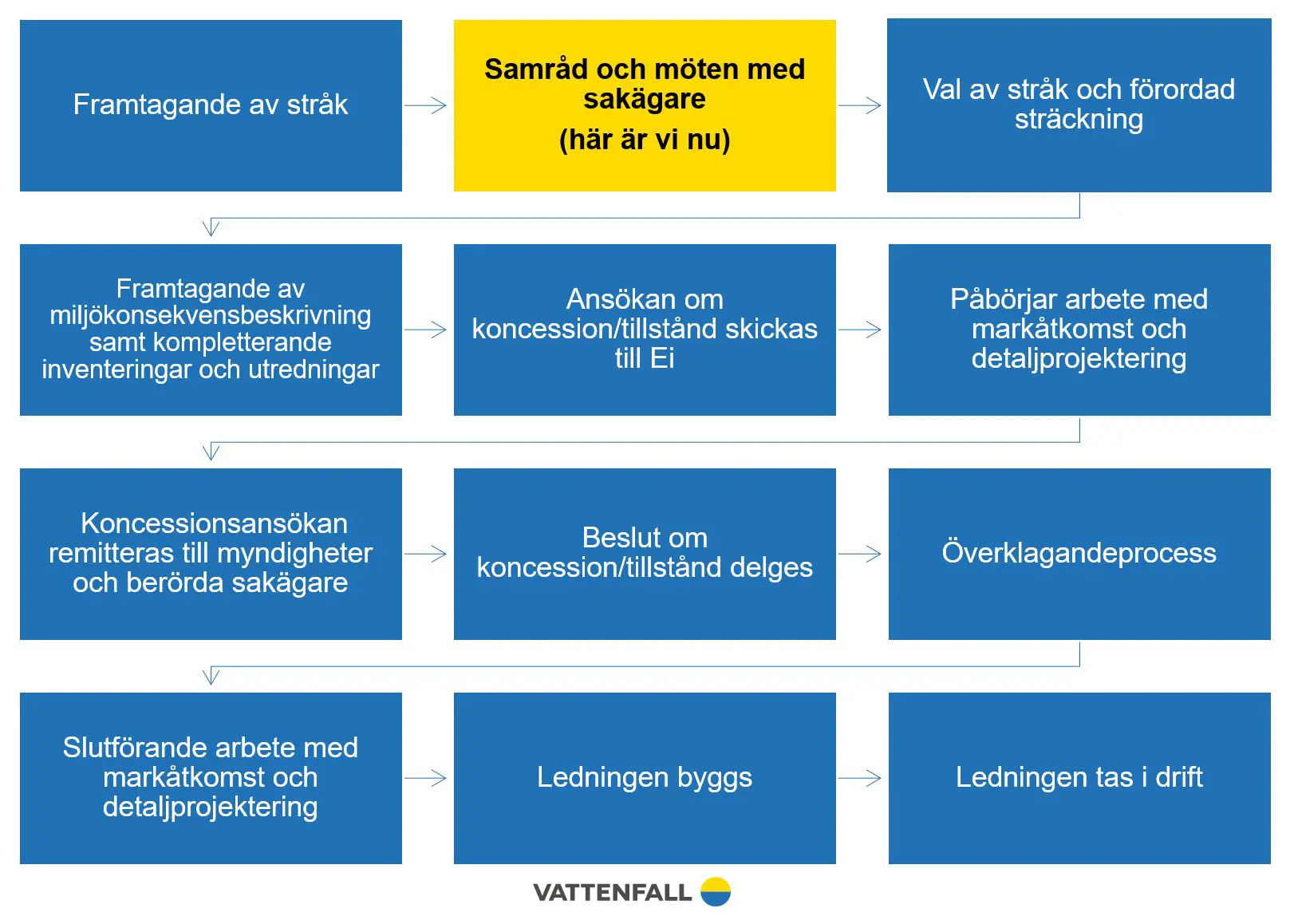

Aktuellt
Samrådet pågår till 13 oktober 2026. Efter genomfört samråd kommer samtliga inkomna yttranden att sammanställas i en samrådsredogörelse. Utredningar avseende kultur- och naturmiljön kommer att genomföras. Om det blir aktuellt med markundersökningar kommer berörda fastighetsägare att bli kontaktade och informerade i förväg.
Baserat på inkomna yttranden och genomförda utredningar kommer en sträckning tas fram för de båda ledningarna. Sträckningsförslaget kommer beskrivas och konsekvensbedömmas i en miljökonsekvensbeskrivning som lämnas in till Energimarknadsinspektionen i samband med ansökan om tillstånd (linjekoncession).
Ansökan om tillstånd är i nuläget planerad att skickas in i december 2027. I samband med ansökan skickas in kommer detaljprojektering att påbörjas.
