Litslena - Bålsta
Vattenfall Eldistribution avser att ansöka om en ny kraftledning mellan Litslena och Bålsta. Ledningen kommer att beröra Enköping och Håbo kommun i Uppsala län och Upplands-Bro kommun i Stockholms län.
Bakgrund
Stockholmsregionen växer och invånarantalet i regionen ökar. En effekt av tillväxten i regionen är att behovet av kapacitet i elnätet ökar. Samtidigt ställer samhället idag allt högre krav på en tillförlitlig elförsörjning. För att möta kapacitetsbehovet och öka driftsäkerheten i nätet planerar Vattenfall Eldistribution att spänningshöja regionnätet från 70 kV till 130 kV. Spänningshöjningen åstadkoms dels genom ombyggnation av befintliga anläggningar (ledningar och stationer) dels genom nybyggnation av anläggningar inom regionnätet.
Utredningsområdet för den aktuella 130 kV-kraftledningen är lokaliserat mellan befintliga transformatorstationer i Litslena och Bålsta. Ledningen ersätter befintlig 70 kV-ledning mellan Litslena och Bålsta.
Förutom att utgöra en viktig länk i kapacitetshöjningen av Stockholmsregionens elnät så är den planerade 130 kV-kraftledningen nödvändig för att möta det ökade behovet av elkraft i regionen. Den nya ledningen är en förutsättning för att trygga elförsörjningen av nya bostäder och verksamheter i området.
Samråd
Under våren 2024 genomförde Vattenfall Eldistribution genomförde ett skriftligt avgränsningssamråd. Den 10 och 11 april bjöds intresserade in att delta vid ett öppet hus. Deltagarna hade då möjlighet att få information och ställa frågor. Det skriftliga samrådet avslutades den 3 maj 2024.
Under samrådet inkom förslag på hur ledningen skulle kunna placeras i närheten av stråk B, men utanför det samrådda stråket. Vattenfall Eldistribution bjöd därför in till ett kompletterande samråd för att utreda dessa justeringar. Det kompletterande samrådet berörde delar av Enköping och Håbo kommuner, främst vid Sävsta kärr och Segersta.
I det kompletterande samrådet presenterades stråk för den nya ledningen. Samrådet genomfördes skriftligt och information skickades ut till de berörda fastighetsägarna. Sista dag för inlämning av synpunkter var 2 april 2025.
Stråk B justerades utifrån förslagen som kom in i det kompletterande samrådet.
Val av stråk och sträcka

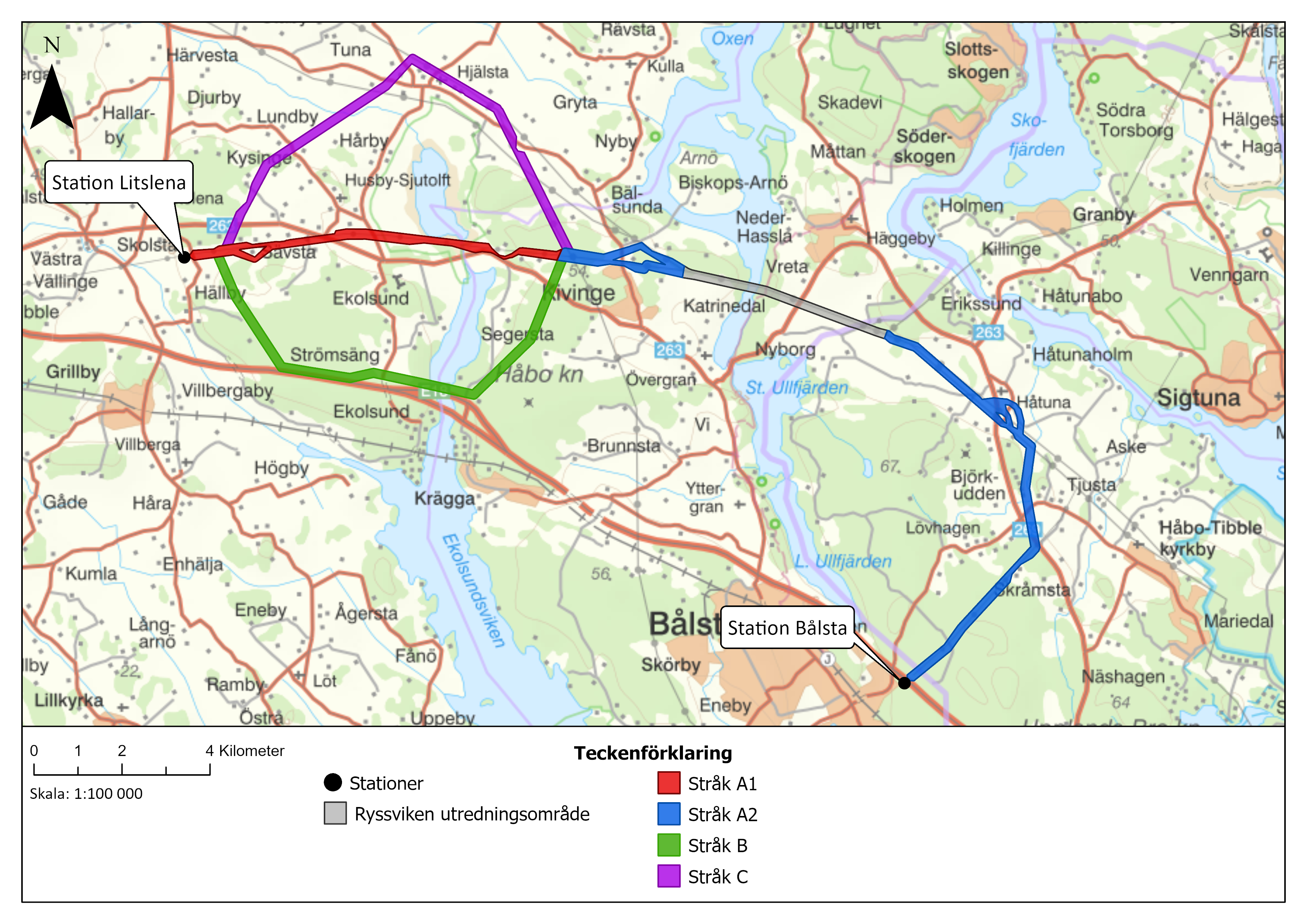

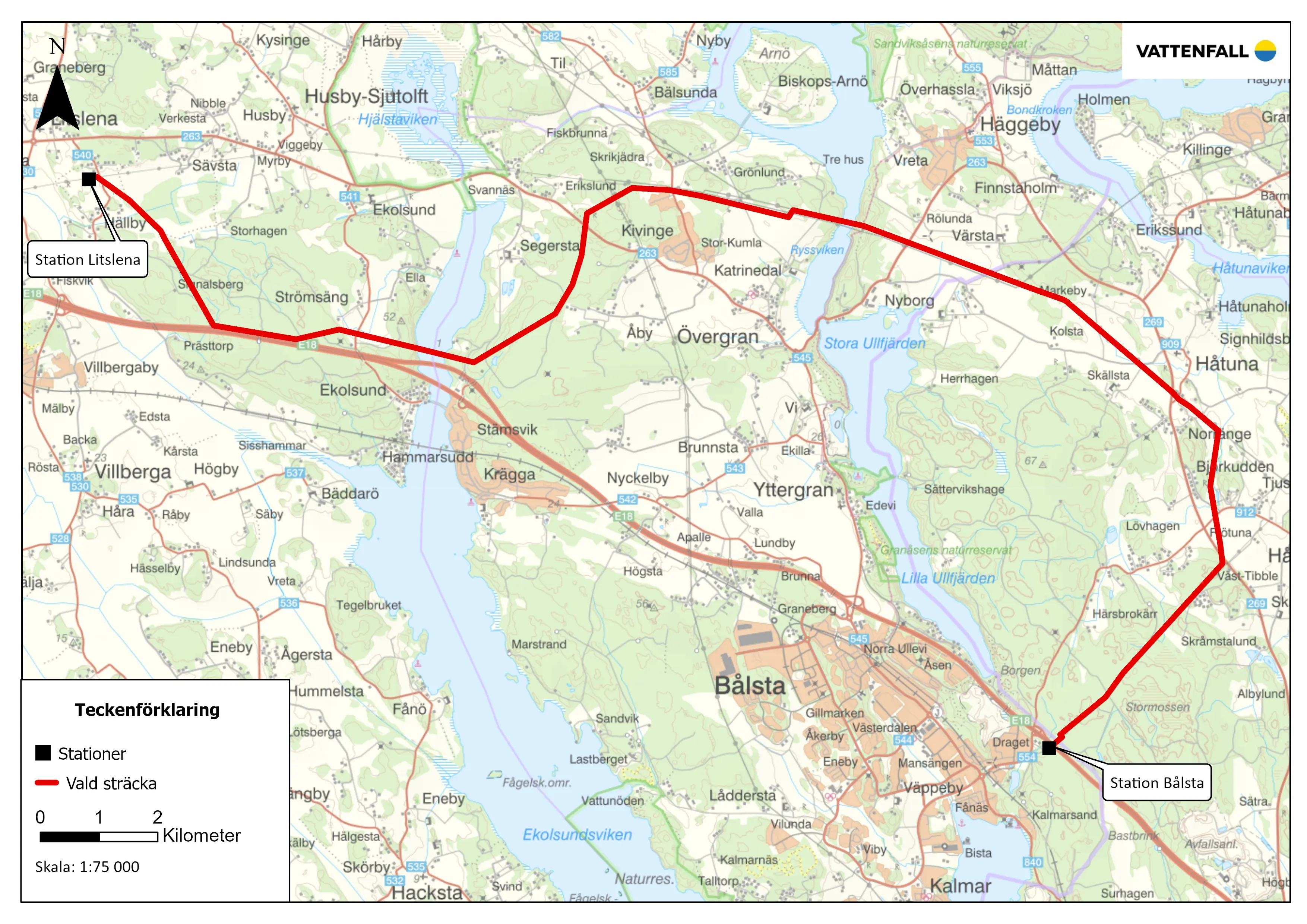

Utifrån de underlag som vi har tillgång till, tekniska krav, information från naturvärdesinventeringar och fågelutredningar samt information från de yttranden som inkommit så har vi nu beslutat oss för att gå vidare med de stråk som kallades B och A2 i samrådsunderlaget. Detta stråkalternativ har valts för att det bedöms vara det mest framkomliga alternativet utifrån en sammanvägd bedömning av olika faktorer som framförallt utgår ifrån miljöpåverkan. Inom det förordade stråket har en sträckning för den nya ledningen identifierats, se karta på nästa sida. Denna sträckning kommer sedan att ligga till grund för ansökan om nätkoncession för linje. Därefter påbörjas detaljprojekteringen av kraftledningen. Det är först i detta skede som stolptyper och stolpplacering bestäms slutgiltigt. Vattenfall Eldistribution kommer att kontakta alla berörda markägare i denna fas.

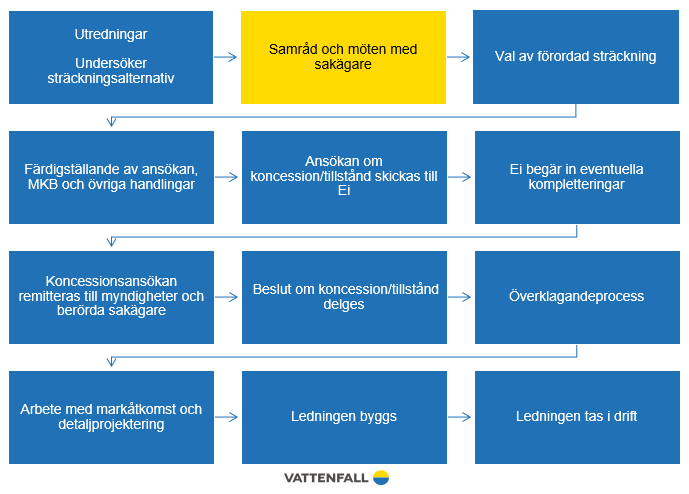

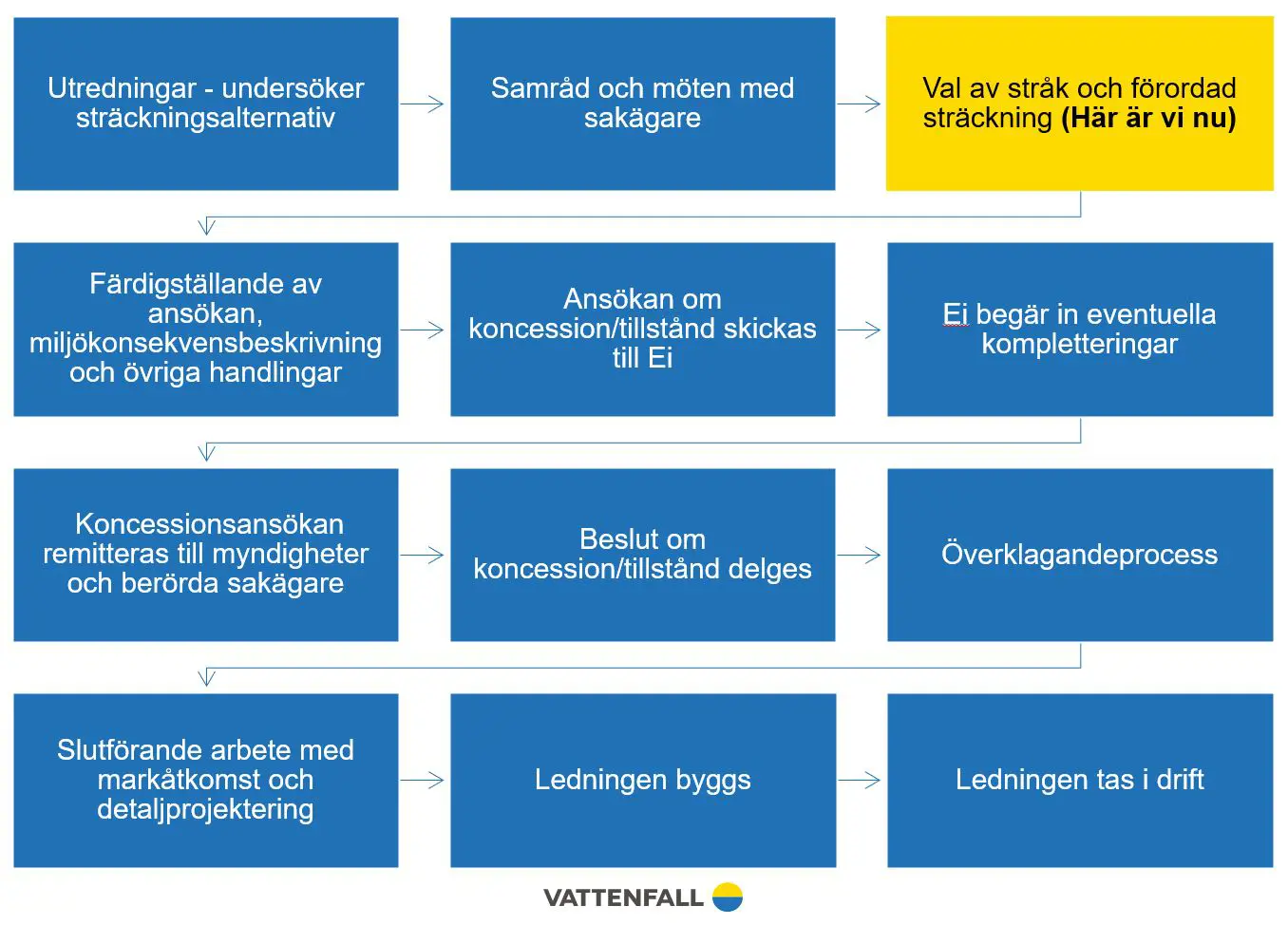

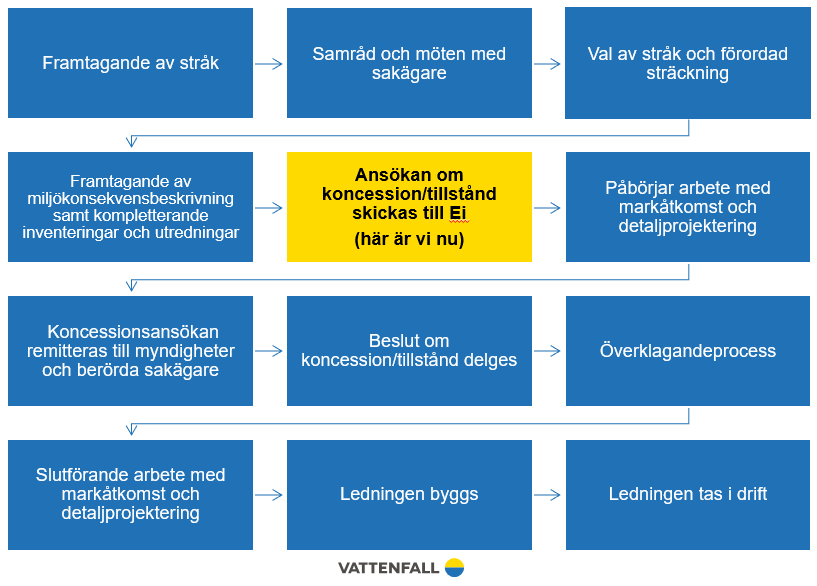

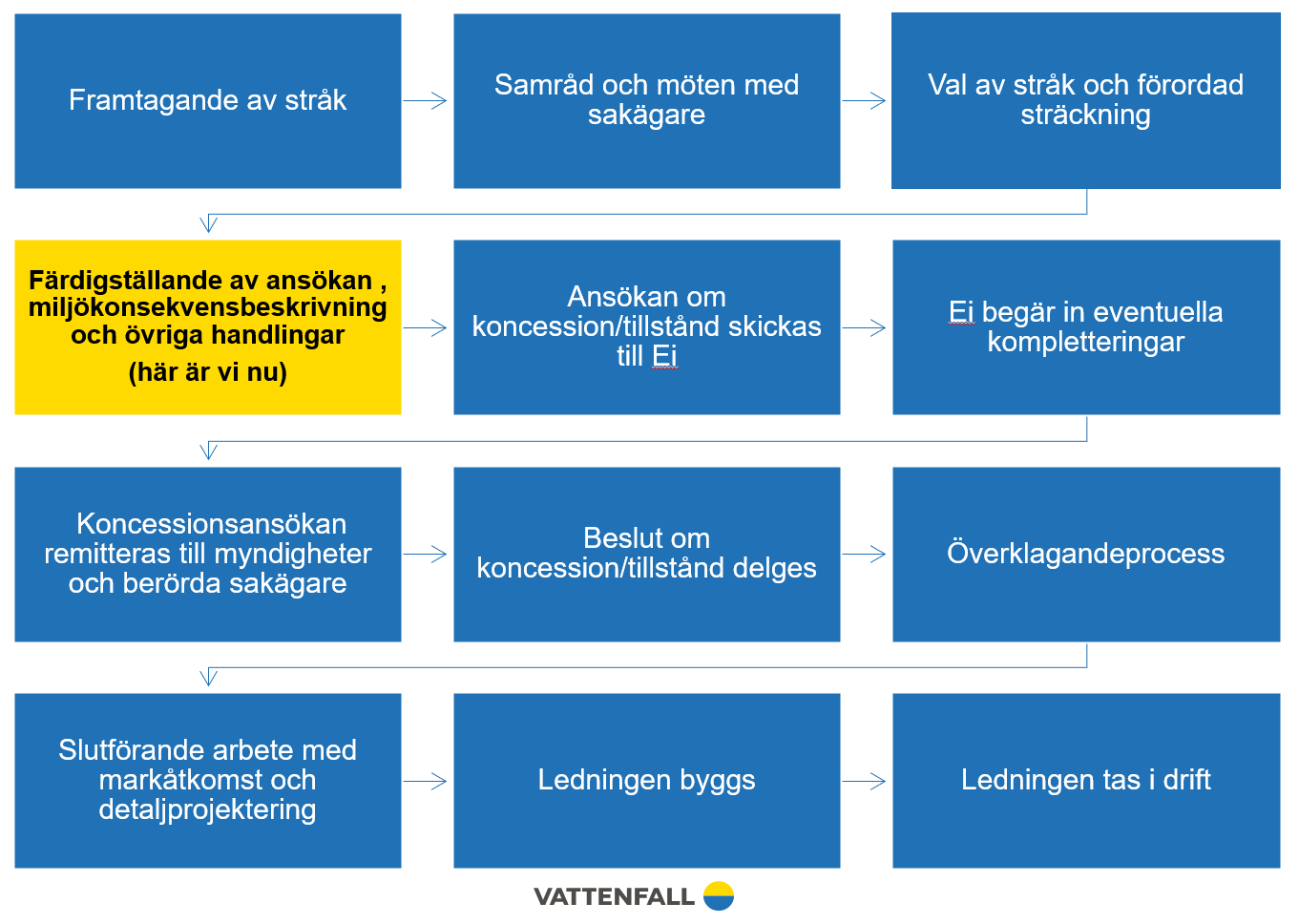

Här är vi nu
Aktuellt
Koncessionsansökan (ansökan om tillstånd för ledningen)
Publicerat: 2026-04-21
Koncessionsansökan (ansökan om tillstånd för ledningen) skickades till Ei i slutet av december 2025. Ansökan hanteras nu av Ei.
När Ei anser att ansökan är komplett kommer de skicka ut ansökan på remiss. De skickar ansökan till berörda sakägarna, som då får möjlighet att lämna synpunkter på koncessionsansökan. Därefter kommer Vattenfall Eldistribution att bemöta inkomna yttranden.
I koncessionsansökan till Ei slogs två projekt samman till en ansökan, Litslena-Bålsta och Ryssviken. Läs mer om Projektet Ryssviken
Arkeologisk undersökning i etapp 1- Uppsala län
Publicerat: 2025-11-01
I Uppsala län planeras en arkeologisk undersökning i etapp 1 kommer genomföras i fält med start 10/11-25 och pågå i ungefär 3 veckor. Den arkeologiska utredningen kommer inte orsaka åverkan på mark, utan genomförs som en kombinerad skrivbordsstudie och fältstudie.
